Строительство полипропиленового бассейна размерами 6*3*1,5 м
Как мы строили бассейн из полипропилена 6*3*1,5 м. В 2015-м году с июня по конец июля (примерно 1,5 месяца) мы строили полипропиленовый бассейн под ключ в поселке Расторгуево. Прежде чем приступить к рытью котлована на заранее обговоренном с заказчиком месте - мы сделали разметку, расчистили поверхность перед рытьем от мешавших деревьев и кустарника. Котлован мы рыли вручную, так как место было недоступным для экскаватора, размеры его были 7.5*4,5*1,5 м. Грунт из котлована вывозили на тачках в заранее привезенный на участок заказчика контейнер для вывоза грунта, емкостью 8 м/куб. Контейнер вывозили несколько раз. После того, как котлован для полипропиленового бассейна был вырыт, нулевые точки отбиты при помощи нивелира, мы приступили к подготовке подушки под донную плиту. Подушка состояла из песка слоем 20 см и щебня слоем 5 см. Оба слоя мы тщательно тромбовали при помощи вибротрамбовочной плиты. Затем связали два слоя 12-ой арматуры с ячейкой 20*20 поверх песчанно-щебневой подушки. Перед заливкой донной плиты собрали опалубку по всему периметру подготовленной подушки. Толщина донной плиты должна быть 25 см. Бетон для заливки донной плиты смешивали при помощи бетоносмесителя. Готовая смесь бетона состояла из одной части цемента, трёх частей песка и трёх с половиной частей щебня. После заливки донной плиты, дав ей высохнуть, уложили плиты пенополистирола на её поверхность. Завезли листы полипропилена, заказанные у поставщика. Листы размером 4*1,5 м. толщиной 8 мм. Дно по заказу было состыковано стыковой сваркой на заводе. Толщина дна-5 мм. Начали изготавливать полипропиленовый бассейн. Разметили полипропиленовые листы на нужные размеры, распилили. Две длинные стены мы наращивали на 2 метра. Так же напилили с помощью циркулярной пилы нужное нам количество рёбер жёсткости шириной 100 мм и длиной 1300 мм. и просверлили в них отверстия на расстоянии 250 мм под 12 - ю арматуру. Рёбра жёсткости приваривали к внешним (не лицевым) сторонам стен на расстоянии 500 мм между рёбрами. Когда приварили все рёбра жёсткости ко всем 4 - м стенам, сверху, перпендикулярно рёбрам жёсткости приварили так называемые "полки", закрывающие верхние торцы рёбер. Пруток для сварки всех частей чаши полипропиленового бассейна использовали овальный, поставляемый вместе с листами полипропилена. Под данный пруток понадобилась треугольная насадка для фена. По мере того, как к сварке между собой были готовы все части пластикового бассейна, мы приступили к установке на уже лежащее на донной плите дно,- каждой из стен. Сначала стены " прихватили " по периметру дна примерно на 20- ти сантиметровые куски заранее нарезанного пластикового прутка. Между собой все стены так же "прихватили" , соблюдая перпендикуляр по отношению к дну и 90 градусов между стенами. Когда стены были " прихвачены ", приварили с помощью этого же овального прутка внутренний "лицевой" периметр бассейна к дну. Стены между собой так же сварили. Потом все прихватки оторвали и проделали канавку "шабером" в месте стыка дна и стен по всему периметру для того, чтобы наплавляемая экструдером горячая пластиковая масса затекла в эту канавку, крепче и герметичнее соединила воедино стены с дном и стены между собой. Затем с помощью экструдера мы проварили окончательно дно со стенами в местах их стыков. Всё прочно и герметично. Теперь, когда чаша полностью сварена, мы приступили к установке закладных деталей. Сначала мы разметили в местах установки закладных деталей линии и выпилили отверстия в стенах под скиммер, форсунки и прожектора. Потом вставили в отверстия сами детали через резиновые прокладки с наружней стороны и прикрутили нержавеющими винтами. Затем мы вывели трубы "за опалубку" от скиммера и 2-х форсунок. Вывели 2 провода в гофре от прожекторов к распаячным коробкам вверх и зафиксировали на борте. Вставили арматуру в отверстия рёбер жёсткости. Связали арматурную сетку с ячейкой 200*200 мм на расстоянии 25 см. от от борта пластиковой чаши. Связали арматуру в рёбрах жёсткости с арматурной сеткой через 40 см в шахматном порядке. Собрали внутреннюю опалубку в чаше-щиты из сшитых между собой листов фанеры толщиной 18 мм., подогнанных под размер басейна, при помощи доски шириной 100 мм.

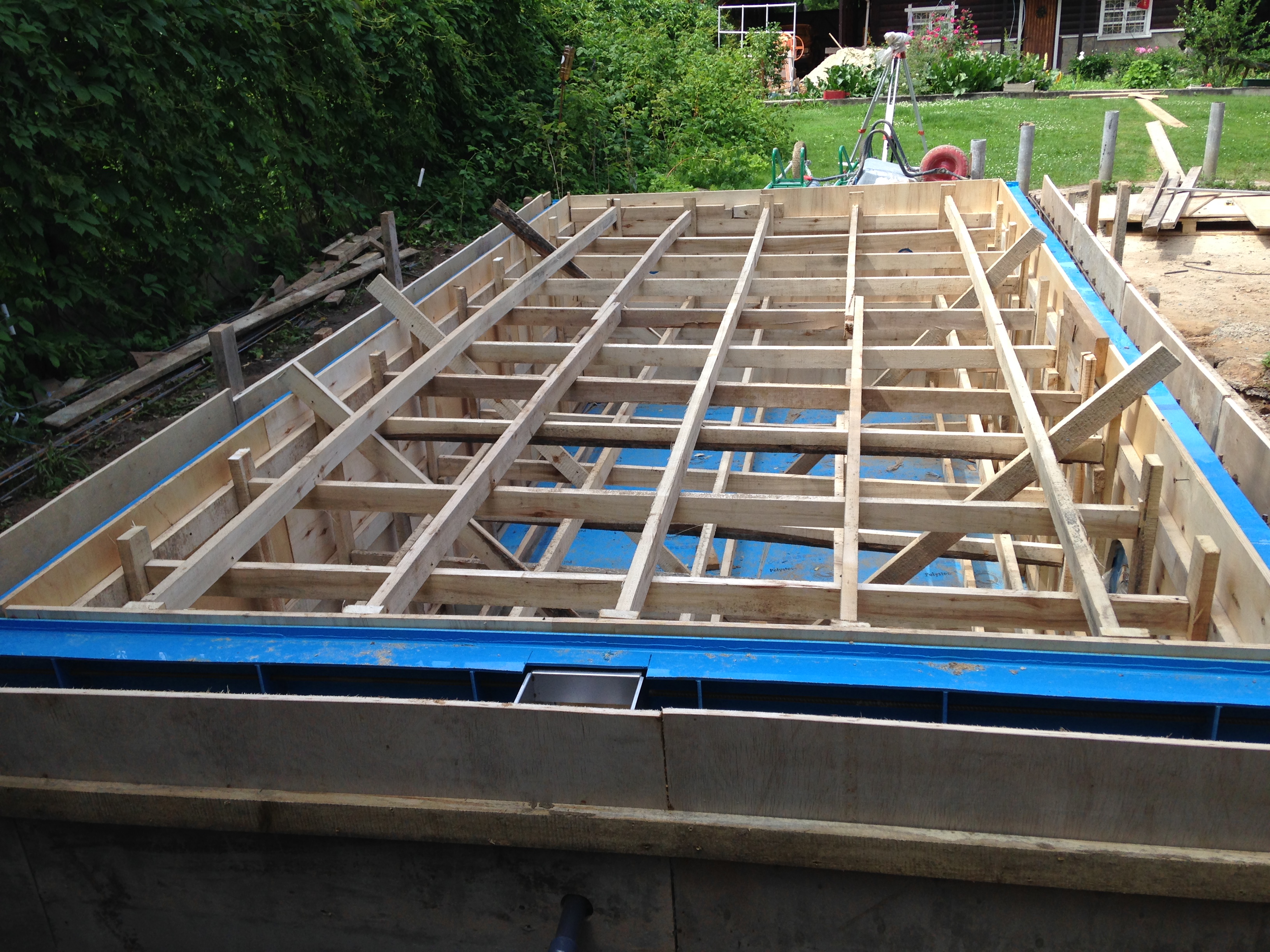

толщиной 50 мм. и саморезов по дереву. Поставили распорки между противоположными щитами стен при помощи таких же досок на расстоянии через 50 см по всему периметру полипропиленовой чаши в 4 яруса от дна до кромки борта. Собрали внешнюю опалубку из листов фанеры толщиной 18 мм, усиленных доской 150*50 мм по всему периметру собранной конструкци через 500 мм. По готовности внутренней и внешней частей опалубки для полипропиленового бассейна приступаем к заливке бетона, приготовленного при помощи бетоносмесителя, как я уже упоминал, в консистенции цемента, песка и щебня 1:3:3,5 частей соответственно.Заливали в 4 этапа по 50 см. от дна, так так целиком одновременно нельзя заливать бетоном стены полипропиленовой чаши, в этом случае её просто может выдавить внутрь. В чашу постепенно параллельно заливке стен чаши бетоном заливали воду, опережая заливаемый бетон на 20 см. для дополнительной прочности опалубки. При заливке учитывалось то, что периметр и прилегающая зона бассейна будет отделываться терассной доской, а она в свою очередь ложится на металлический каркас. Залив стены бассейна, на следущий день приступили к разборке внутренней и внешней опалубки. После разборки опалубки вырыли в тыльной части бассейна яму под оборудование для фильтрации бассейна, глубиной 120 см. и размерами 1,5*1,5. Залили дно ямы бетоном, сварили короб из пропилена для оборудования, с крышкой. Все трубы от закладных деталей, а также провод от распаячных коробок прожекторов, который предварительно соединили с проводом прожекторов, подвели к техническому отсеку из полипропилена для оборудования, и, просверлив в стенах короба соответствующие диаметрам труб и проводов отверстия, завели всё внутрь короба. Затем залили стены короба бетоном, и, по мере высыхания бетона, стали собирать оборудование внутри подготовленного короба. Так как короб сделали 1м*1м, то всё немногочисленное оборудование(фильтр, насос, ультрафиолет, трансформатор, шкаф управления автоматикой, соответственно соединение труб и фитингов между ними) собирать было не очень удобно и всё оборудование для бассейна получилось впритык друг к другу, зареклись впредь делать короба под оборудование шире на пол-метра для более удобного доступа к нему в случае обслуживания и замены вышедших по мере эксплуатации его элементов.
Так же в противоположно тыльной части бассейна выкопали дренажную яму под слив из канализации для бассейна, размерами 1,5м*1,5м*2м глубиной, вставили в неё пластиковую 200 литровую бочку с просверленными отверстиями по всей площади стен бочки через 5-10 см. и вставленную в горловину бочки гофрированную трубу диаметром 200мм. Засыпали бочку по всей окружности щебнем так, чтобы верхняя часть гофрированной трубы торчала из земли на 5-7 см. Вырезали из куска полипропилена круг под диаметр гофротрубы и прорезали в нём отверстие диаметром 50мм для канализационной трубы , подходящей от фильтра. завели и зафиксировали в этом отверстии канализационную трубу(слив).
Данная автономная сливная яма служит для промывки фильтра от грязи а так же для слива части воды при консервации бассейна на зимний период. Вмонтировали собранную заранее металлическую лестницу с четырьмя ступенями в борт бассейна в месте, обговорённом с заказчиком.

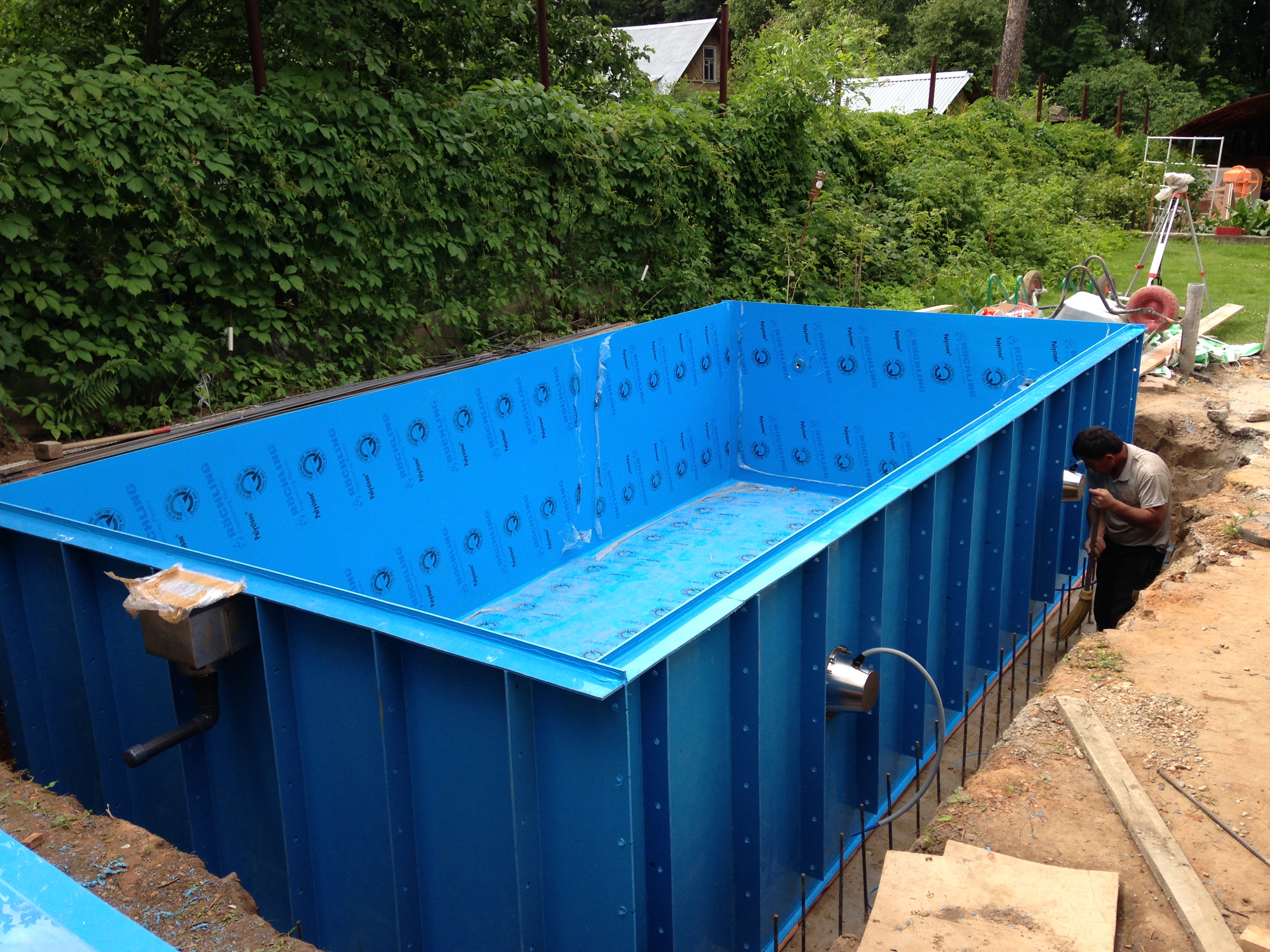

Лестницу устанавливали в проделанные перфоратором в борту бассейна отверстия под "стаканы"(закладные детали).Вставили лестницу с закладными "стаканами" в просверленные отверстия по уровню горизонтальному и вертикальному и залили отверстия с закладными разведённым раствором бетона. Очистили стены и дно бассейна от защитной плёнки и остатков грязи, попавших в полипропиленовую чашу при строительстве, наполнили чашу водой до середины окошка скиммера. Затем наступил ответственный и не меннее интересный момент в строительстве полипропиленового бассейна под ключ - это запуск фильтрации и оборудования бассейна.
Открыв краны, переведя 6-ти ходовой клапан фильтра в положение "циркуляция" и набрав воду в систему труб
, фильтровальную установку и насос, проверив все соединения труб на возможные протечки устранив их (при их наличии), - переводим 6-ти ходовой клапан фильтра в положение "фильтрация" , включаем в шкафу управления УЗО, автомат насоса, и фильтрация начинает работать. Сделали пробную промыку фильтра и уплотнение песка, соответственно отключая фильтрацию с помощью автомата и переводя 6-ти ходовой клапан соответственно в нужные положения-"промывка фильтра" и " уплотнение песка".

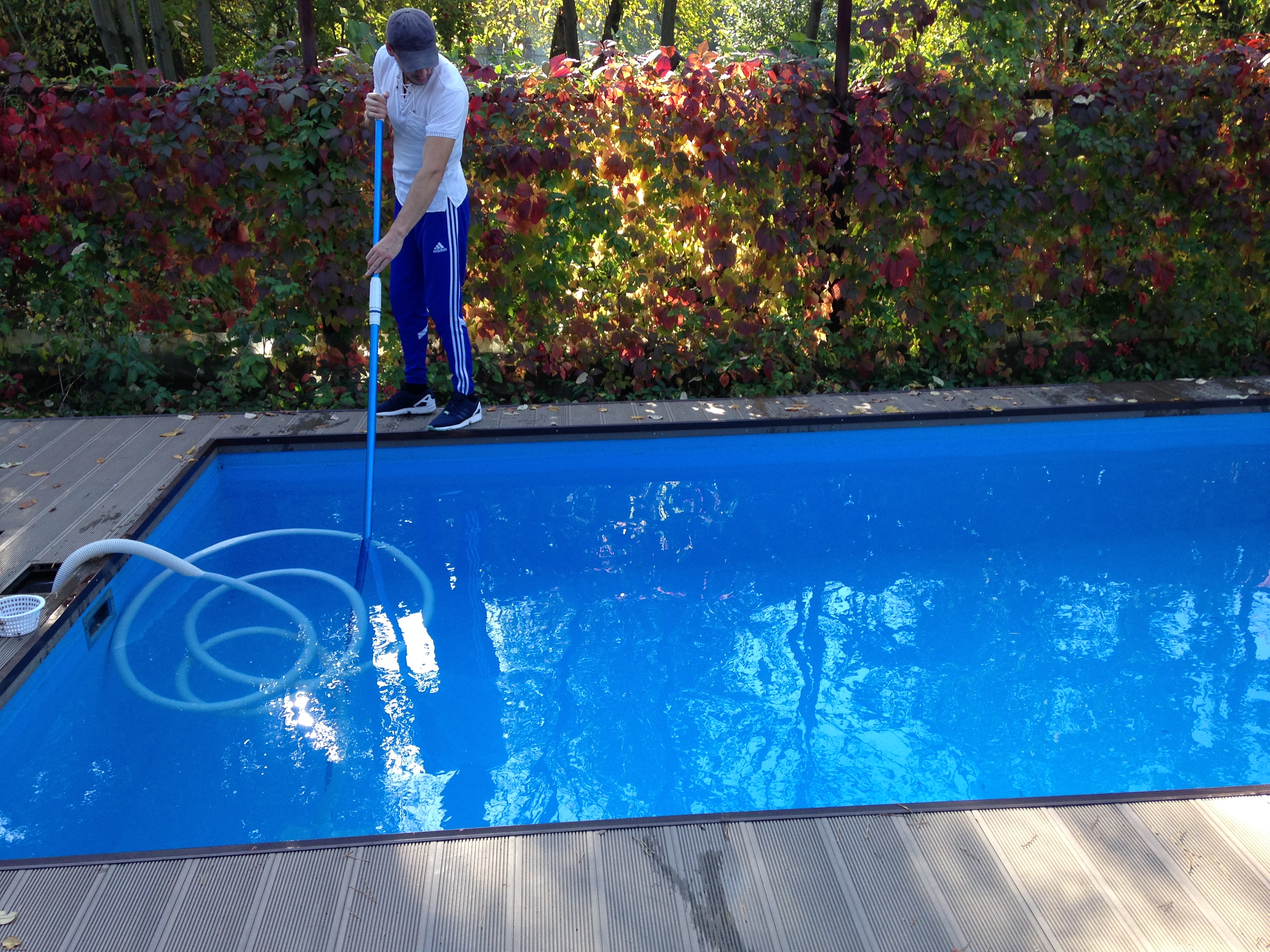

хлорировании) и дезальгин для осветления воды и уничтожения водорослей. Фильтрацию проверили-работает исправно, ультрафиолет- исправен, освещение(прожектора) исправно. Когда бассейн отфильтровался - очистили дно бассейна от образовавшегося осадка при фильтрации при помощи донного пылесоса(штанга, щётка, шланг) подсоеденённого к отверстию в скиммере при фильтрации. Вода стала прозрачной и чистой, дно тоже. Затем промыли фильтр и уплотнили песок в нём. Измерили уровень РН И СL (свободный хлор) при помощи тестера, добавили нужное нам количество хлора, РН- и дезальгина для поддержания воды в бассейне в идеально чистом сотстоянии.

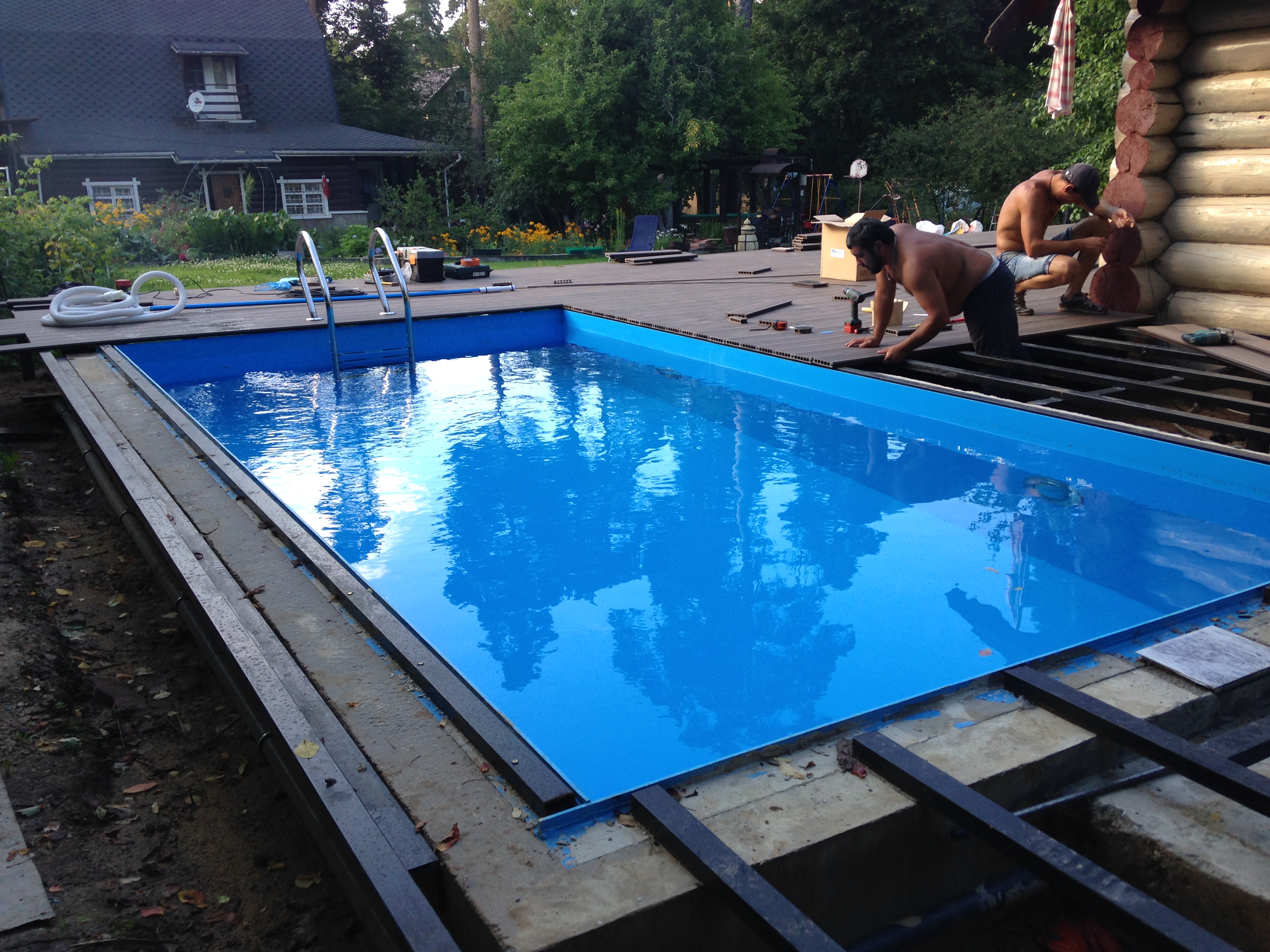

Далее приступили к облагораживанию прилегающей территории к бассейну. Учитывая желание заказчика, решили облагородить прилегющую к бассейну зону и вокруг него терассной доской 160мм*28мм цвета "Венге". Так как бассейн выступал над уровнем земли на 50 см, естественно, соорудили металлический каркас так, чтобы доска подходила к краю борта бассейна вровень без перепадов.Сначала мы выкопали с помощью бура нужное количество свай глубиной 1,5 м., вставили перпендикулярно уровню грунта нарезанные и окрашенные в чёрный цвет трубы 80*80*3мм толщиной, залили ямы с трубами до уровня земли бетонной смесью, приварили к трубам так же окрашенные направляющие 60*40*3мм толщиной, к направляющим приварили трубы 60*40*3мм выполняющие функцию лаг, непосредственно на которые мы вдальнейшем и уложили террасную доску. Доски укладывали и крепили при помощи металлических креплений для данной доски.Затем добавили ударную дозу хлора в бассейн(при первоначальном
По периметру бассейна, в местах прилегания терассной доски к полипропиленовому борту, мы закрепили сначала закрывающую торцы досок планку того же цвета "Венге", затем металлический коричневый уголок, как бы обрамляющий весь борт периметра бассейна. Оборудование получилось спрятанным под терассную доску. Сделали люк для доступа к нему.

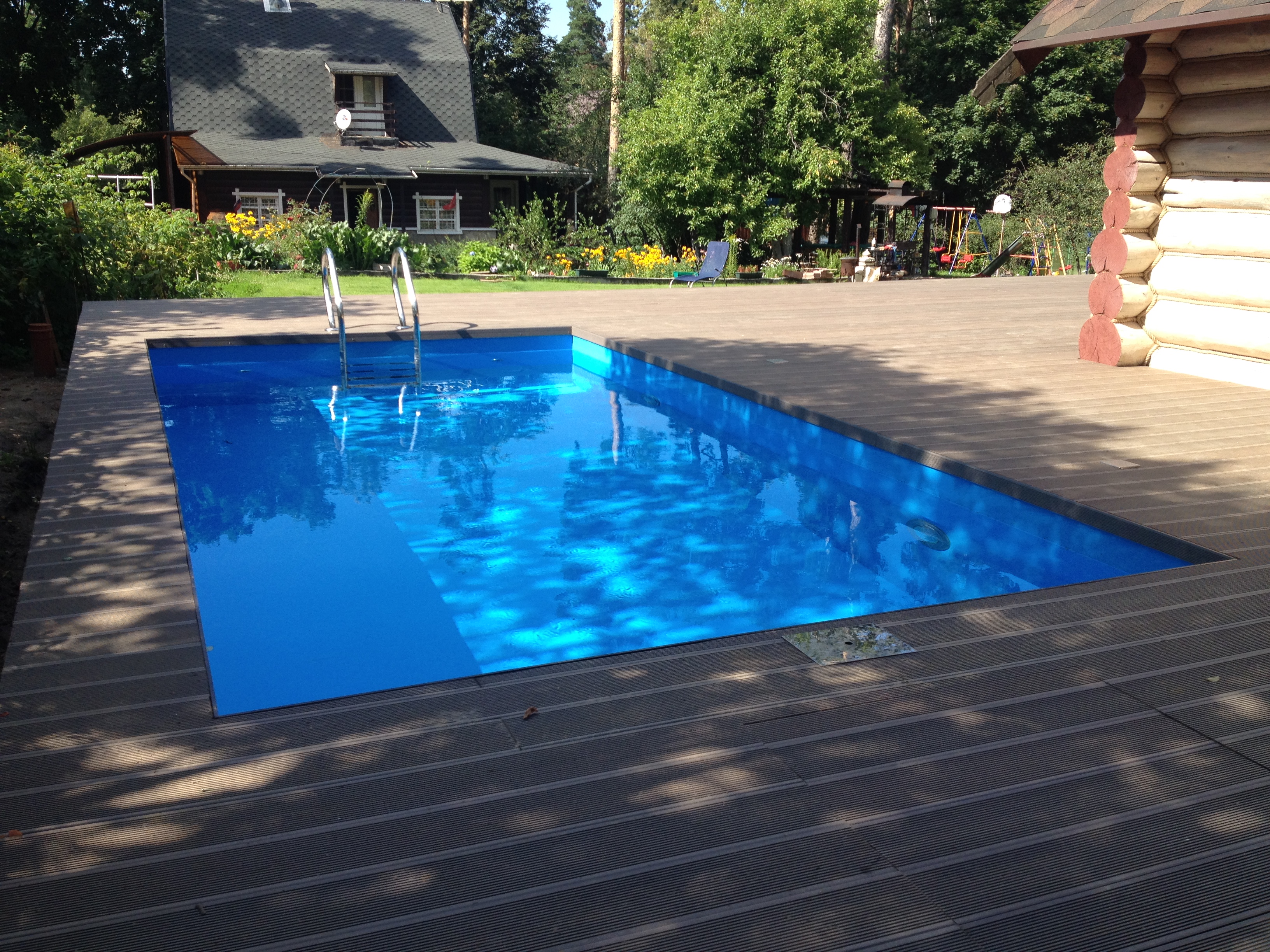

Вот такой бассейн под ключ у нас получился. Оцените! В скором будущем планируем установить павильон над бассейном, так как вокруг много деревьев и вся листва летит в воду. Да и не только листва, а еще мусор, грязь затрудняют очистку донным пылесосом. Видео строительства этого бассейна можно посмотреть здесь https://www.youtube.com/watch?v=7gyEVFx2a10&t=62s
